Ouverture dans un mur en parpaing : méthodes, renforts et précautions structurelles
Réaliser une ouverture dans un mur en parpaing transforme radicalement la luminosité et la circulation au sein d’une habitation. Qu’il s’agisse de créer une porte pour accéder à une extension ou une fenêtre pour gagner en clarté, l’opération exige une rigueur technique absolue. La difficulté principale réside dans la compréhension du comportement structurel du mur. Une erreur d’appréciation sur la nature de la paroi ou le dimensionnement du linteau peut entraîner des fissures, voire des affaissements localisés.
Analyser la nature du mur avant toute intervention
Avant de manipuler la disqueuse, identifiez avec certitude la fonction du mur. Un mur en parpaing peut être une simple cloison de distribution ou un mur porteur assurant la descente de charges de la toiture ou des planchers. Ne confondez jamais ces deux typologies sous peine de compromettre la solidité du bâtiment.
Testez vos connaissances sur l’ouverture d’un mur
Pour distinguer un mur porteur, observez son épaisseur : un mur dépassant 15 à 20 cm est souvent porteur. La présence d’une ceinture, ou chaînage horizontal, en haut du mur confirme son rôle structurel. En cas de doute, consultez les plans de construction originaux ou contactez un bureau d’études structure. Le perçage d’un mur porteur est une opération délicate : le diamètre d’un perçage ne doit pas excéder 4 cm sans étude préalable pour préserver la section du bloc.

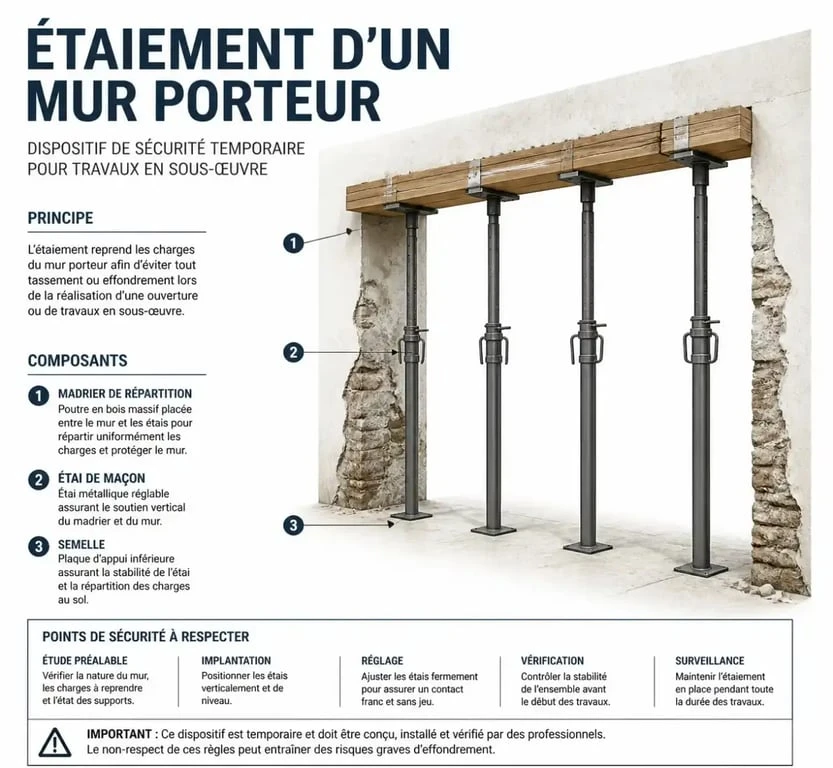

La préparation du chantier : sécurité et outils
La réussite d’une ouverture repose sur une préparation minutieuse. L’étaiement est l’étape la plus critique. Pour un mur porteur, posez des étais de maçon tous les 50 cm, en utilisant des madriers de 22,5 x 7,5 cm pour répartir la charge au sol et au plafond. Cette structure provisoire doit rester en place jusqu’à ce que le linteau soit scellé et que le mortier ait atteint une résistance suffisante.

Prévoyez l’outillage suivant : une disqueuse équipée d’un disque diamant pour une découpe nette, un marteau-piqueur pour la démolition, un niveau à bulle de précision et du mortier sans retrait.
Le choix du mortier est souvent négligé. Un mortier ordinaire peut entraîner un retrait de 0,4 à 0,8 mm par mètre, provoquant des micro-fissures entre le linteau et le mur. L’utilisation d’un mortier sans retrait, bien que plus coûteux (environ 80 euros le sac de 25 kg), est le seul moyen de garantir une liaison monolithique.

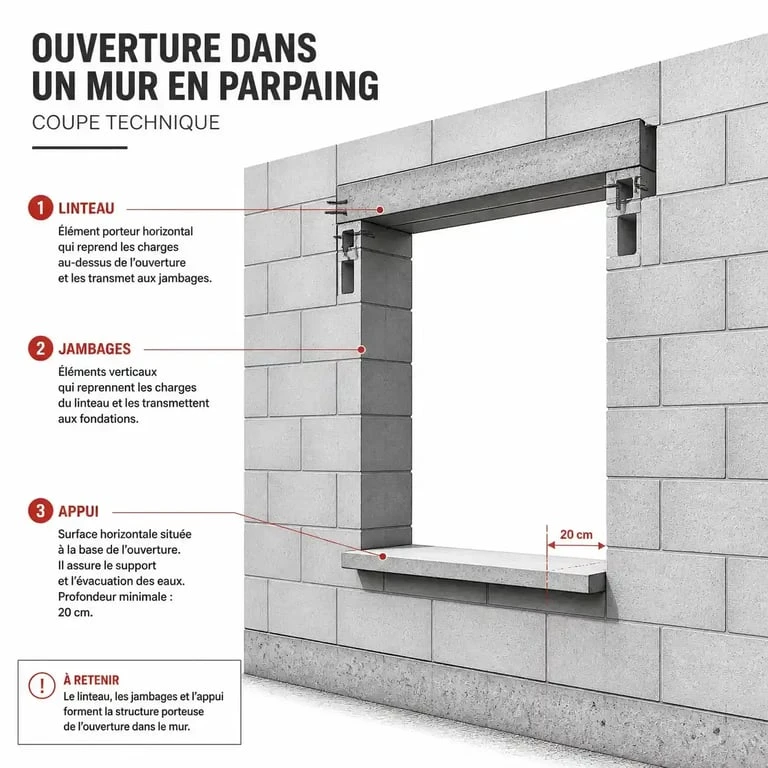

La pose du linteau : le garant de la stabilité
Une fois l’ouverture tracée et l’étaiement en place, la création de l’ouverture commence par la pose du linteau. Ce dernier est la poutre horizontale qui reprend les charges situées au-dessus de l’ouverture. Selon la largeur de la baie, optez pour un IPN, un HBE ou un prélinteau en béton préfabriqué.

Respectez les règles de pose suivantes :
- Prévoyez un appui minimum de 20 cm de chaque côté de l’ouverture dans le mur porteur.
- Réalisez une saignée propre à la disqueuse pour insérer le linteau.
- Scellez le linteau avec le mortier sans retrait en veillant à l’absence de vides.
Le linteau agit comme un filtre mécanique : il intercepte les charges verticales descendantes pour les redistribuer latéralement vers les jambages sains du mur. Si le mortier de scellement est mal compacté ou si le linteau est sous-dimensionné, cette redistribution devient inégale, créant des points de pression excessifs destructeurs à long terme.
Étapes de réalisation et délais de séchage
Pour une ouverture de fenêtre standard, comptez une journée de travail pour deux personnes expérimentées. Après la pose du linteau, le temps de séchage est incompressible. Il est déconseillé de retirer les étais avant un délai minimum de 48 heures. Ce temps permet au béton C25 de développer une résistance initiale suffisante pour reprendre la charge du mur.

Une fois les étais retirés, procédez au comblement des jambages. Si la découpe est propre, le rebouchage se fait à l’aide de morceaux de parpaings taillés sur mesure et scellés au mortier. Les finitions, comme l’enduit ou la pose d’un cadre de menuiserie, ne doivent être effectuées qu’après le séchage complet des mortiers pour éviter toute fissure liée à l’hygrométrie.
Budget et cadre réglementaire
Le coût d’une ouverture varie selon la complexité et la nature du mur. En autoconstruction, le budget se concentre sur la location du matériel (marteau-piqueur, étais) et l’achat des matériaux de structure. Faire appel à un professionnel est vivement recommandé si vous n’avez pas d’expérience en maçonnerie, notamment pour bénéficier de la garantie décennale.
Déclaration préalable de travaux : le guide officiel pour vos démarches | Découvrez comment obtenir l’autorisation nécessaire pour réaliser vos petits travaux d’aménagement ou de construction grâce à cette procédure simplifiée.
Sur le plan légal, si vous vivez en copropriété, toute modification touchant à la structure nécessite l’accord du syndic et souvent un diagnostic préalable par un bureau d’études. Pour une maison individuelle, une déclaration préalable de travaux en mairie est obligatoire si l’ouverture modifie l’aspect extérieur de la façade. Ne négligez jamais ces démarches : en cas de sinistre, l’absence d’autorisation peut entraîner le refus de prise en charge par votre assurance habitation.
- Ouverture dans un mur en parpaing : méthodes, renforts et précautions structurelles - 20 septembre 2026
- Taille-haie : comment choisir l’outil idéal pour vos arbustes et haies - 19 septembre 2026
- Extension de maison : 1 200 à 3 500 €/m², quelle solution pour votre terrain ? - 18 septembre 2026
