Délai de construction d’une maison : étapes clés, facteurs de risque et garanties légales
L’annonce d’un projet de construction suscite souvent une grande excitation, mais l’incertitude liée au calendrier devient rapidement une source d’anxiété. Combien de temps s’écoulera réellement entre la pose de la première pierre et la remise des clés ? Si la réponse dépend de la complexité architecturale, il existe des repères temporels fiables pour planifier votre installation et anticiper la vente de votre logement actuel. En moyenne, comptez entre 8 et 12 mois pour une maison de plain-pied standard, et jusqu’à 18 mois pour des projets plus ambitieux ou à étages.
Les grandes étapes de la construction et leur durée indicative
La construction d’une maison suit un processus rigoureusement cadencé. Comprendre ces phases permet de mieux appréhender le chantier et d’identifier les moments où les risques de glissement de planning sont les plus élevés.

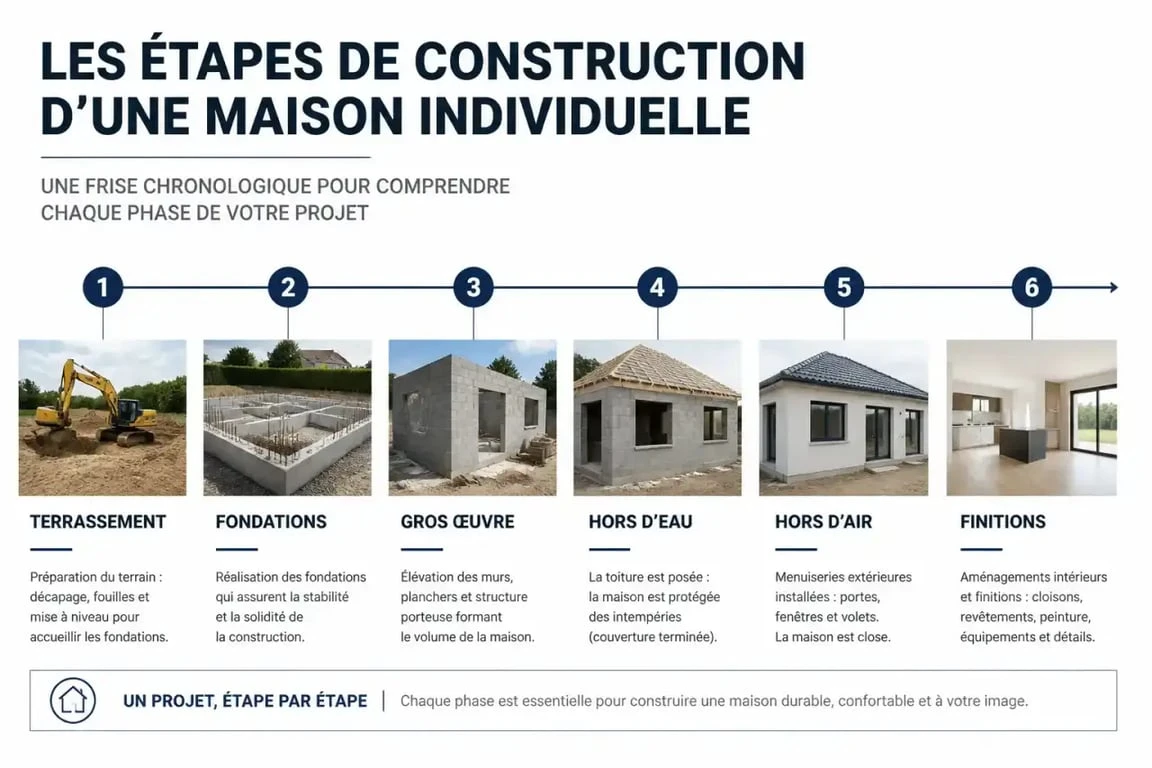

Du terrassement au hors d’eau
Tout commence par la préparation du terrain. Le terrassement dure généralement de 1 à 2 semaines, suivi par la réalisation des fondations, qui nécessite 2 à 3 semaines, incluant le temps de séchage indispensable à la stabilité de l’ouvrage. Une fois ces bases posées, le gros œuvre s’accélère avec l’élévation des murs, la pose de la charpente et de la couverture. Cette phase, qui mène au stade du « hors d’eau », s’étend sur 2 à 4 mois. C’est à ce moment que la structure de votre maison prend forme.
Le hors d’air et les finitions
Une fois la maison protégée des intempéries, les ouvriers procèdent à la pose des menuiseries extérieures : c’est le stade « hors d’air ». Cette étape prend environ 1 à 2 mois. Enfin, le second œuvre et les finitions — isolation, plomberie, électricité, cloisons et revêtements — occupent les 2 à 4 derniers mois. À ce stade, chaque couche de matériau isolant ou de peinture appliquée est technique. Une pose soignée évite les ponts thermiques et prévient les malfaçons qui imposeraient des reprises de chantier, sources de retards en fin de parcours.
Quels sont les facteurs qui influencent le délai de chantier ?
Si la théorie est linéaire, la pratique est souvent ponctuée d’imprévus. Plusieurs éléments, internes ou externes, font varier le calendrier initialement prévu dans votre contrat.
Tout savoir sur le contrat de construction de maison individuelle (CCMI) | Découvrez les obligations légales et les protections essentielles à connaître avant de signer un contrat avec un constructeur pour votre projet immobilier.
Les conditions climatiques, comme des périodes de gel intense ou de pluies diluviennes, peuvent stopper le coulage du béton ou le séchage des matériaux. Les délais administratifs, notamment l’obtention du permis de construire, prennent en moyenne 2 mois, mais ce délai s’allonge si le terrain est situé en secteur protégé ou si le dossier nécessite des compléments. La gestion des modifications, comme le déplacement d’une cloison ou l’ajout d’une prise électrique, entraîne une mise à jour des plans et une réorganisation des interventions, ce qui impacte la date de livraison. Enfin, la disponibilité des matériaux et des artisans peut ralentir l’approvisionnement, bien qu’un constructeur structuré anticipe ces fluctuations grâce à des partenariats solides.
Délai moyen par type de maison : une réalité contrastée
La complexité architecturale est le premier levier de variation du temps de construction. Une maison de plain-pied, aux plans standardisés, permet une exécution rapide grâce à la répétition des gestes techniques. À l’inverse, une maison à étage ou dotée d’une architecture contemporaine avec de grandes portées nécessite des temps de séchage des dalles plus longs et une technicité accrue pour la structure.
Les constructions en bois, bien que nécessitant une phase de préparation en atelier plus longue, se montent sur site très rapidement une fois les éléments livrés, réduisant ainsi la durée d’exposition du chantier aux aléas climatiques. Il est donc utile de comparer les délais non seulement sur la durée totale, mais aussi sur la prévisibilité du planning selon le mode constructif choisi.
Garanties et pénalités de retard : ce que dit la loi
Dans le cadre d’un Contrat de Construction de Maison Individuelle (CCMI), le législateur a instauré des protections fortes pour le maître d’ouvrage. La garantie de livraison à prix et délai convenus est votre meilleure alliée.
Si la date de livraison prévue est dépassée, des pénalités de retard sont applicables. Selon la loi, celles-ci s’élèvent au minimum à 1/3000e du prix total de la construction par jour de retard, à compter du lendemain de la date de livraison contractuelle. Ces pénalités compensent les frais annexes comme le paiement d’un loyer prolongé ou les intérêts d’un crédit relais. En cas de défaillance grave du constructeur, l’assureur garant prend le relais pour terminer les travaux, assurant ainsi la protection de votre investissement.
5 conseils pour sécuriser le planning de votre projet
Anticipez le terrain en privilégiant une parcelle déjà viabilisée pour éviter les délais liés aux raccordements aux réseaux publics. Validez les plans en amont, car éviter les modifications en cours de chantier est le meilleur moyen de gagner du temps. Démarrez au bon moment, dans la mesure du possible, en évitant d’entamer le gros œuvre au début de l’hiver pour limiter les risques liés aux intempéries. Exigez un calendrier détaillé en demandant à votre conducteur de travaux un planning prévisionnel des différentes interventions. Enfin, suivez le chantier régulièrement, car un dialogue fluide avec votre conducteur de travaux permet de détecter très tôt les points de blocage potentiels et de les résoudre sans attendre qu’ils n’impactent la date de fin.
- Terrasse couverte : 4 solutions pour transformer votre extérieur en pièce de vie - 24 juillet 2026
- 300 litres par jour pour 2 personnes : le repère à retenir avant de comparer sa facture - 24 juillet 2026
- Quel rouleau pour quelle façade ? Fibres longues, support rugueux, erreurs à éviter - 23 juillet 2026
